工事概要
- 〇工事名称
- 〇場所
- 〇工期
- 〇規模
- 〇条件等
着工前に元請・施主と質疑応答を重ね、諸条件などを確定します。
その際、工事の規模や名称等を確認し、文書や図面等を用いて計画書に反映します。
工事着工前に際し施工計画や届出を作成します。
廃棄物処理や安全計画もここで明記。
着工前に元請・施主と質疑応答を重ね、諸条件などを確定します。
その際、工事の規模や名称等を確認し、文書や図面等を用いて計画書に反映します。
手順や施工要領を「安全・法令遵守・予算・スピード」の各観点から考察し決定します。
現場にて各専門業者との打ち合わせ、お客様との会議で工法を確定、工程表と共に紙面に反映。

施工要領図は解体手順に沿って立面・平面図で表現します。

仮囲いの作成から始まり、仮設工事の規模や種類、強度計算、部材搬入の経路図も記入します。

次に解体手順を安全対策と共に図面に反映します。この時、使用重機の選定、機械の種類等詳細に検討します。
クレーン等を使用する案件の場合は現地にてクレーン組立場所の決定や、地盤の確認、作業半径の採寸など実行し、書面にてお客様と打合せの末着工に備えます。

発生品目毎に収集運搬及び中間処理・処分業者の選定をします。搬入する予定数量や金額、委託期間を決定した後、契約を締結します。運行経路も確定し経路図を作成します。事前協議が必要な場合は該当する県との協議に入ります。
社内での安全管理計画に始まり、各工事毎における安全対策を書き入れます。現場管理表や最寄りの諸官庁もここで確認できる様にします。作業に従事する人員の健康診断書や資格証の写しもここで確認する様にします。

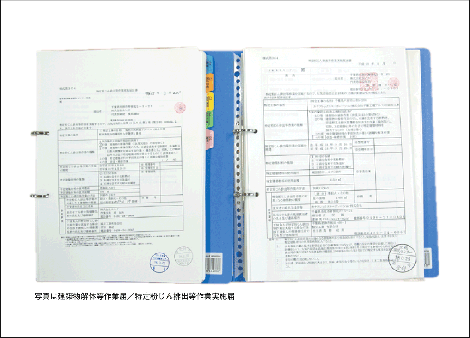

工事に係る諸官庁への届出も計画書作成と同様に進めます。
各自治体により提出書類や届出窓口が異なる場合があるので、都度確認を行い不明な点は窓口に出向き確認や相談をし、提出書類の不備のない様注意します。
